弧形筒瓦屋面施工與質量控制
楊凱 韓偉
陜西建工集團第五建筑工程有限公司
筒瓦屋頂與現代建筑的結合賦有新的特色,既能反映古代建筑的莊重,又能體現現代建筑的社會進步,對展示整個建筑的特征起著點睛增勢的作用。近年來,隨著仿古建筑的增多,許多筒瓦屋面施工工藝有所變化,質量通病也越來越多,對于古代建筑與當今建筑文化的結合產生了一定的影響。本文結合陜西省人大辦公新址綜合服務樓工程筒瓦屋面的施工,總結了在筒瓦施工過程中的質量控制與預防措施,希望對于同類型建筑工程的施工能夠起到拋磚引玉的作用。
1、工程概況
陜西省人大辦公新址綜合服務樓屋面由門廳、大屋面、小屋面三部分組成整個仿唐屋面,工程建筑面積8200m2,框架七層,局部三層,總高27米。由大小椽、檁545個,各種大小鴟尾6組,26個圓柱、斗拱,大翼角9組,組成了1811m2的瓦屋面。大屋面長61m、寬23、4m,正脊38米長, 4個斜脊分別為長17.7米,高度均為0.95m,形成一個“人”字型屋面。門廳小屋面為單坡斜屋面。
2、材料要求
為了確保項目部創建精品工程的管理目標,提高工程觀感質量,因此對原材料的質量要求按行業標準進行了適當的提高。
2.1尺寸要求
長 |
寬 |
高(厚)(mm) |
弧度 | |
筒瓦 |
±6 |
±3 |
+2、-1 |
±2 |
滴水瓦 |
±6 |
±5 |
+2、-1 |
±2 |
溝頭 |
±6 |
±3 |
+2、-1 |
±2 |
脊、吻 |
±8 |
±6 |
±7 |
±2 |
2.2外觀質量
缺陷項目 |
計量
單位 |
瓦 |
脊 |
飾件 | |||
顯現面 |
非顯現面 |
顯現面 |
非顯現面 |
顯現面 | |||
C≤300 |
C>300 | ||||||
磕碰 |
mm2 |
總面積100
最大60 |
最大200 |
總面積150
最大80 |
不計 |
總面積30
最大15
1 處 |
總面積50
最大25
1 處 |
粘疤 |
不計 | ||||||
缺釉 | |||||||
裂紋 |
mm |
總長度15,深度不大于三分之一厚度 |
總厚度40,深度不允許貫穿開裂 |
最大長度20,深度不大于三分之一厚度,總長度60 |
總長度20,深度不大于三分之一厚度 |
總長度20,深度不大于三分之一厚度 | |
釉泡 |
2<Φ≤3
2 處 |
不計 |
2<Φ≤3
4 處 |
2<Φ≤3
1 處 |
2<Φ≤4
1 處 | ||
落臟 | |||||||
雜質 | |||||||
變形 |
ɑ≥350,6
350>ɑ>250,5
ɑ≤250,4 |
單塊最大外形≥400,12;
單塊最大外形<400,10 |
6 |
10 | |||
色差 |
無單位 |
不明顯 |
不明顯 |
不明顯 |
3、施工技術措施
3.1 筒瓦屋面施工工藝流程
編制筒瓦屋面施工方案→現場技術交底→施工準備→基層處理→苫背→分中號壟→鋪瓦→筒瓦與底瓦間勾縫→清理擦凈表面
3.2 施工方案與現場技術交底
3.2.1 施工方案必須具有針對性、可操作性,重點突出保證筒瓦與筒瓦之間相鄰間距一致、弧線流暢的控制措施,以及保證檐口齊直的技術措施。
通過多次研究改進,決定采用4mm粗的細鋼絲繩,22號細鉛絲在鋼繩上纏繞的方法調整囊勢。這種方法不受氣溫影響,效果非常理想。第一層可纏得較長,第二層纏得較短,直至符合囊勢為止。對于垂脊、戧脊的掛線,均使用該方法,即易于保管,又可多次重復使用。
3.2.2 筒瓦施工必須進行現場技術交底,應先做樣板屋面,在樣板屋面的基礎上對所鋪筒瓦進行仔細檢查,對出現質量缺陷較多的項目應仔細進行分析,找出問題后進行技術攻關,確認問題解決后方可進行大面積施工。
3.3 基層處理
鋪設前應先將基層表面的灰塵、污垢、油漬等清理干凈。
3.4 苫背
3.4.1水泥砂漿找平層:采用20厚1:3水泥砂漿找坡。
3.4.2防水層:防水層采用4厚SBS改性瀝青防水卷材一道,并應保證不透底,施工完后做淋水試驗。
3.4.3 水泥砂漿保護層:保護層采用1:3水泥砂漿,表面應用木抹搓毛。
3.4.4保護層上加1:2水泥砂漿防滑條,間距500mm。
3.4.5對于古建筑屋面和仿古建筑的屋面,常規做法均要求做泥背及焦渣背層,即常規的“保溫層”。本工程在頂層現澆板底做5cm厚擠塑板作為屋面保溫層。

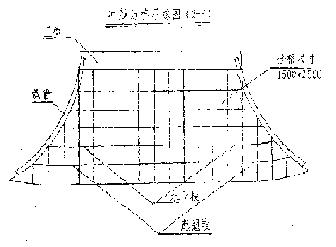

3.4.6仿古建筑對施工質量要求很高。對坡面的囊勢及整坡的平整度控制要求很嚴。因為苫背層施工的好壞,直接會影響到瓦頂的工程質量。對平整度的有效控制方法,可采用常規的墻、地面粉刷工序的沖筋工藝技術進行。同時要注意在戧脊兩側也要有橫向起翹弧度。如圖所示。

沖筋的方法:砂漿配比l:2水泥砂漿,筋面寬4~6cm,筋底寬10~12cm為宜。縱向筋距為150㎝,橫向筋距為200cm。這種施工方法:一可固定網筋;二可加強和防水層的粘結牢度;三易控制苫背層的操作;四可擴大工作面;五可在操作時,不會向下滑動。
3.5分壟
3.5.1屋面的分中號壟
分中:即為在檐口面寬方向,測定整個屋面的橫向中心點位置,這個中心點就是這個屋面的正中間一趟底瓦的中心點。然后按分間軸線即“龍口”線為底瓦的中心點,就可在這兩點之間根據瓦樣尺寸趕排瓦口尺寸,底瓦壟數以單數為準。
3.6 鋪瓦
鋪瓦的具體操作:經過瓦壟的放樣定位后,開始鋪瓦。
3.6.1 鋪瓦流程
鋪瓦的操作過程為:審瓦沖壟→鋪勾底瓦→鋪筒瓦→捉節→夾壟
3.6.2審瓦:對所用瓦件進行全面檢查,將帶有扭曲變形、破損掉釉、尺寸偏差的瓦件挑選出。
3.6.3沖壟:選擇幾處適當位置按“三線”鋪筑幾條標準瓦壟(一般是屋頂中間的兩淌底瓦和一淌蓋瓦),以作為屋面高低檢查標準。
3.6.4鋪勾滴瓦:安放滴水瓦時,應先在滴水瓦尖位置栓一道與“檐口線”平行的線,滴水瓦的高低和出檐以此為準,滴水瓦出檐為該瓦的舌頭厚度。當位置確定后,即可鋪筑砂漿,安放滴水瓦,并在瓦的尾端缺口內加釘固定。
勾頭瓦應以“檐口線”為標準,先在勾頭處放一塊遮心瓦以攔住,鋪筑砂漿,然后安放勾頭瓦,勾頭瓦的出檐為瓦頭的厚度,使勾頭皮緊貼滴水瓦外皮,最后在釘孔內釘釘,釘子上扣釘帽。
3.6.5鋪底瓦:先按照已排好的瓦當和脊上號壟標記,栓掛一根上下方向的“瓦刀線”,“瓦刀線”的上端固定在脊上,下端栓一塊瓦吊在屋檐下,線的上中下之高低以“三線”為準。
4、質量通病與防治
4.1弧線不流暢:造成筒瓦弧線不流暢的原因是施工時未采用弧形靠尺校正, 弧形靠尺應按照圖紙設計的弧度放大樣后用扁鐵加工制作,扁鐵的強度應滿足不變形的要求,操作時每鋪3塊筒瓦校正一次,整壟筒瓦鋪完后,應采用通長弧度相同靠尺修整,修整時間應控制在砂漿初凝前。在檢查校正時應避免踩在筒瓦上,以防砂漿強度不夠,踩踏變形。
4.2筒瓦相鄰間距不一致:筒瓦的幾何尺寸,一般都有偏差,常規施工都是在右邊帶線鋪瓦,結果出現左邊的筒瓦邊不齊以及與相鄰瓦壟的間距不一致,嚴重影響筒瓦屋面的觀感,針對此項質量通病,應在審瓦時將相近尺寸偏差不大的筒瓦分類堆放,采用雙面帶線的方法鋪設。
4.3檐口滴水不齊直:筒瓦屋面施工一般采用尼龍線帶線,當檐口較長時,尼龍線中間會下沉,造成中間低,兩邊高,檐口處底瓦坐漿面標高不一,也是造成質量問題的因素。尼龍線的自重大,強度低,當尼龍繩收勁后容易斷線,選用自重輕,強度高的錦綸線可替補尼龍繩的不足,保證檐口滴水瓦的齊直。鋪底瓦前應先測設水平線,做砂漿灰餅,統一標高,蓋滴水瓦時,測設滴水瓦上下口水平標高間距線。
4.4瓦屋面的防滑控制措施
新的防滑措施是在坡面的上、中段鋪設鋼筋防滑網的方法,以解決防滑問題。具體方法:在坡面加設φ 6鋼筋方格網,網格尺寸按縱向60cm,橫向l00cm的方袼,在正脊、垂脊、戧脊等處采用預留插筋焊接或鉆孔等方法,把二個坡面的網筋連成整體。網筋只鋪設屋面上、中段,約占2/3或3/5坡面即可,因下段已比較平緩不必鋪設。
4.5 預防瓦下滲水
4.5.1在板瓦與筒瓦的鋪放時,板瓦間距不宜太大,筒瓦與板瓦之間的上下灰縫不宜太厚,坐漿材料采用防水砂漿,可預防瓦下滲水現象。
4.5.2 為防止屋面滲水問題從根本上解決,要把好材料采購關。在采購筒瓦時一定要選擇筒瓦兩端帶凹凸槽的筒瓦,這樣在施工時可使筒瓦之間契合緊密,杜絕滲漏點。
4.6 檐口起翹部位的防裂措施:
由于本工程為大檐口的屋面,且在檐口末端部位有飛檐造型,為避免由于檐口抹灰過厚造成裂縫,在進行屋面混凝土屋蓋施工時,要求屋面鋼筋在端頭飛檐檐口部位彎折,飛檐部位與整個屋蓋一次澆筑成型,使之成為一體。在進行飛檐部位瓦的鋪設時,可保證薄抹灰(2cm厚水泥砂漿)即可坐漿,避免了裂縫的出現。
5、成品保護
5.1施工完的筒瓦屋面應及時清理擦凈,清理應待砂漿初凝后進行。
5.2筒瓦制品應輕拿輕放,嚴禁用硬物敲打,以免破壞其表面。
5.3施工完的筒面應采用麻袋澆水覆蓋,保養時間不少于7d,以保證砂漿與筒瓦的粘結力。
6、 結論
通過對該工程大面積弧形筒瓦屋面的施工,使我們掌握了對古建筒瓦屋面施工工藝及質量預控措施,不僅提高了專業施工技術水平,同時也為創建精品工程奠定了基礎。
參考文獻:
[1]混凝土結構工程施工質量驗收規范GB50204-2002
[2]屋面工程質量驗收規范 GB50207-2002
[3]建筑施工手冊(第四版)
作者簡介:
韓 偉,男,研究生,高級工程師,一級建造師,陜西建工集團第五建筑工程有限公司副經理。
楊凱,男,大學,工程師,二級建造師,長期從事建筑施工管理工作。聯系電話:029-83272342
(本文來源:陜西省土木建筑學會 文徑網絡:文徑 尹維維 編輯 劉真 審核)
·關于啟用全市建設工程質量安全監督管理平臺的通知
2023-11-17
·江蘇省人民政府關于促進全省建筑業高質量發展的意見
2023-11-14
·2023首屆廣東建筑業高質量發展論壇成功召開
2023-10-28
·關于推動陜西全省裝配式建筑綠色高質量發展的實施意見
2023-8-28
·智能建造綠色轉型房企探索高質量發展的內驅動力
2023-6-6
·第二屆裝配式建筑高質量發展大會暨智能建造技術交流現場會舉行
2023-6-3
